Concept passif:
Très bonne exposition, très forte isolation, étanche à l'air, ouvertures au sud et le minimum au nord, triple vitrage et protection solaire d'été, espaces tampons au nord, forte inertie thermique, VMC double flux haut rendement. Du coup, pas de chauffage central mais un simple petit poêle à granulé de 6 kw.
En sus, récupération d'eau de pluie et 20m² de panneaux photovoltaïques qui rendent la maison positive.
Objectif: être beaucoup plus performant qu'une maison BBC classique (50kWh/m²/an) et s'approcher du label passif qui est de 15kWh/m²/an pour les besoins de chauffage.


vendredi 26 mars 2010

S12 Plancher

Pour ce début de semaine, Clément bouche au mortier de chaux chanvre les joints qu’on a créé de chaque côté des arases au-dessus des linteaux pour couper les ponts thermiques.

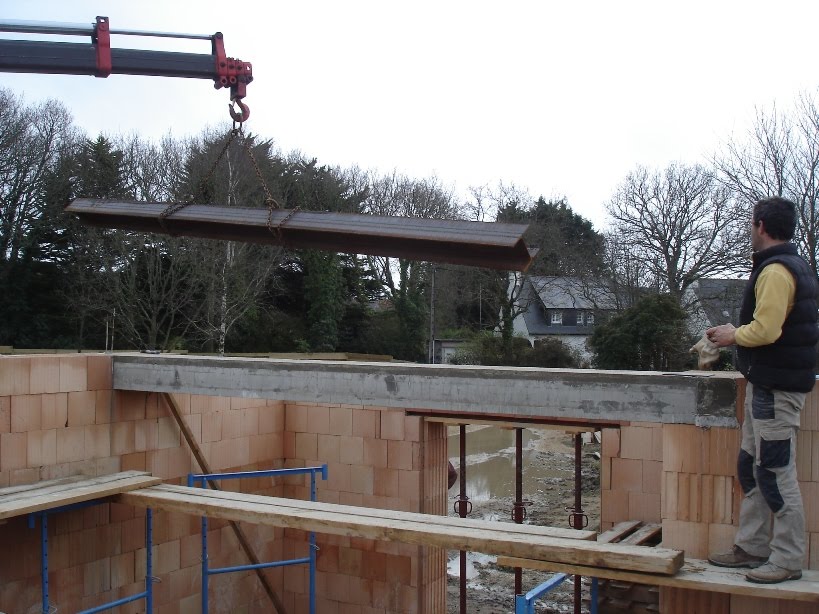

Le mardi, on réceptionne les IPN qui feront la structure du plancher de l’étage. Des beaux morceaux, 230x240mm. Il faut avoir de la raideur pour un plancher qui soit le moins sonore possible. Ils resteront apparents d’en bas et on attend pas mal de ce rendu.


On passe notre semaine à la mise en place de toute la structure de l’étage. Pour ce faire, il faut tronçonner à la cote l’IPN du milieu qui viendra fermer la trémie et donner tout l’effet de la coursive et de la mezzanine. Ensuite, David me le soude sur place après qu’on l’ai mis en place avec notre traditionnelle technique du transpalette surmonté de palettes qui fait office de cric, y'a plus qu'à glisser. Cette technique nous émerveille à chaque fois tellement elle est simple et efficace.
On se place au cm et on pose sous les IPN une couche de caoutchouc de 5mm pour faire une isolation phonique.



Il reste à souder dans les IPN des plaques contre lesquelles les solives seront vissées.
On se met donc sur le bois, après avoir installé une nouvelle fois la tente pour contrer la pluie et y transférer notre scierie à l’abri.

Ponçage, découpe en pagaille et pas mal de manut avant que tout ce bois n’arrive à l’étage, et au bout du compte, c’est encore une bonne semaine. On commence à voir sérieusement l’effet qu’on va obtenir vu du bas. Ca à l’air plutôt sympa.

jeudi 25 mars 2010

Du lourd

Comme prévu c'est du lourd.
La machine à cramé en début d'aprem après avoir fait des bruits plus proches d'un perforateur que d'une machine à bois.
Demain c'est négo avec Kiloutou et vu le coup de fil du jour, y a moyen qu'on s'énerve.
Du coup, sur les 9, il en reste encore 4 à poncer, ça rame...
Advienne que pourrira...

mercredi 24 mars 2010

Je suis une bande de jeune, je m'fend la gueule

Je ponce les solives qui seront apparentes à la ponceuse à bande, détail important pour la suite de l’histoire, je n’aurai pas eu la même trajectoire avec une orbitale. C’est plus facile en bas mais j’en chie quand même, la machine est balaise à tenir et me fait des muscles qui ne bossent pas si souvent. C’était hier et je le sais aujourd’hui.

La trajectoire donc. La machine à fait une belle envolée en solo. Alors qu’elle se débranche du touret parce que le fil est trop court, je rapproche le touret, je rebranche, et là, la bécane par toute seule sur le madrier, la gâchette de mise en route étant restée enclenchée…Départ arrêté et trajectoire parfaite…Moi comme un con, je vois le truc et en une ½ seconde, elle se redébranche en bout de course et ce tout droit la fait plonger direct dans la flaque énorme qui est en bout de piste…
Y’a qu’à voir, elle est belle la flaque non ?
Ca c’est fait. Je passe une ½ heure avec ma soufflette dans le container à sécher tout ça, mort de rire. Un seul regret, Clems n’a pas filmé la scène.
Demain je ponce encore, il en reste 9, ça à moyen d’envoyer du lourd…

dimanche 21 mars 2010

A terme S15

Demain on ne travaille pas avec Clément.
On est en récup et je passe la journée avec ma douce qui passe, après y avoir bossé une bonne partie de l’année, son exam d’habilitation d’anglais, précieux bagage pour l’instit qu’elle est…Et oui, les examens qui restent ne sont pas seulement médicaux, celui-ci fait partie des objectifs fixés et à atteindre depuis longtemps. « Je l’ai pas bossé pour ne pas y aller qu’elle dit, alors j’y vais. » Il n’était pas envisageable d’accoucher avant çà.
Allons-y donc.
Plus tard ça aurait été dur, il ne reste que 3 semaines avant que le bébé ne pointe son nez.
Ca c’est donc pour 10h45.
L’aprèm, on est dans des exams plus logiques compte tenu de l’avancement de la grossesse, c’est l’anesthésiste…
Demain soir, tout çà sera derrière nous et il y a moyen que la semaine prenne une autre tournure. Cet objectif atteint nous met dans la dernière ligne droite qui nous amène à ce grand bouleversement qui nous attend encore avec la venue de notre troisième amour.
Ca y est donc, à partir de demain, on sera prêt pour ça aussi, et c’est de très loin ce qu’on vivra de plus important cette année.

Let’s go, on t'attend petit...

S11 A l'étage

On arrose copieusement les murs pour que le béton ne tire pas trop vite

On fait la colle directement au malaxeur dans le godet, 1 sac ½ de ciment, l’équivalent de 3 bétonnières, et on coule directement du godet la ceinture et les linteaux.


Après avoir customisé la poutre au-dessus de notre chambre, notamment pour soigner les ponts thermiques, on se coule aussi une arase pour reprendre les niveaux de la maçonnerie.


Après plusieurs essais et des techniques peu concluantes (genre coller les briques sur l’arase fraîche : la grosse mouise pour le réglage des niveaux et des plombes à pétoyer…), la version retenue est une arase tirée nickel à la règle, on laisse tirer et le lendemain on colle les briques sur une surface aussi clean qu’un rang de brique.
Plus que ce rang à poser et on est prêt pour accueillir les fameux IPN.

On rogne dans cette arase au-dessus du linteau 5cms de chaque côté du mur. On bouchera ensuite cette rainure au mortier de chaux chanvre, toujours pour couper le pont thermique qui peut se faire par cette couche si elle reste continue entre l’intérieur et l’extérieur.

On a fini toutes nos arases de linteaux et on reprend la maçonnerie avec un plaisir immense.
Le jeudi et le vendredi sont sous la pluie mais restent nos 2 meilleures journées de la semaine car on termine le RDC avec ce rang tant attendu.

C’est le stade que je vise depuis 2 semaines et on y est. On est prêt pour le plancher.
La transition du 1er est gérée et on va se concentrer sur le plancher la semaine prochaine. On a appris plein de choses dans cette transition et cette expérience sera précieuse pour les mêmes étapes que nous allons retrouver au 2ème

mercredi 17 mars 2010

Mercredi 17 mars. Point S10

On passe notre temps dans les linteaux, encore et encore…
Pas mal de prépa et de découpes.
Dans l'ordre, on fait une arase dans la brique pour reposer les linteaux à 2,15m et une découpe aussi pour que le linteau repose de 18cm sur le mur. Cà pour chaque ouverture à gauche et à droite, plus les feuillures.

Le linteau de la façade fait quand même 7m...

Ensuite, il faut ferrailler tous les linteaux. Un carré de 15/15 renforcé et un carré de 10/10 ligaturés ensemble (encore une bonne discute avec Alain pour valider la résistance). Ca fait donc 25 cm de large et ça comble le reste de place disponible avec une isolation rajoutée côté intérieur pour conserver de bonnes performances thermiques.

Cette transition entre le RDC et l’étage est donc une phase assez longue. Je trouve que ça molli depuis 15 jours et pourtant on est dessus…
Il y a aussi les hauteurs de plancher à gérer et donc les poteaux qui vont recevoir les IPN à couler et ferrailler.

On décide d’ailleurs de faire le toit terrasse plus bas, sur le rang 10 alors que le plancher intérieur sera sur le rang 11. Ca permettra de ne pas avoir de différence de hauteur entre le toit terrasse et le plancher intérieur.
Bref, ça gamberge sévère pour tout çà, et ça prend un paquet de temps.
On pose aussi 2 poutrelles de 20/20 côte à côte pour continuer la maçonnerie de l’étage au-dessus de notre chambre et avoir une assise de 50 cm. Posées au manuscopique, plus l’aide d’un étai posé sur le transpalette et placé sous la poutrelle pour affiner le placement, ça fait un bon cric. On coupera ensuite la ferraille du dessus qui est prévue pour être banchée et qui ne nous intéresse pas.


On reçoit aussi dans la semaine le douglas qui fera toutes les poutres pour le plancher. Directement livré par la "scierie de Landi", ets repris par Alain Mourouvin rencontré lors de la visite d'une maison en paille organisée par le pôle info énergie de Quimper.

J’ai sacrément fantasmé en imaginant les poser si vite. Ca ne sera même pas pour cette semaine. J’ai décalé la livraison des IPN à mardi prochain pour les mettre en place dans de bonnes conditions. Ca devait être hier, mais il a fallu se rendre à l’évidence...
Demain, on fait une nouvelle arase de mortier sur le dessus des linteaux (comme pour le premier rang sur la dalle) sur laquelle on reposera des briques. Ceci pour reprendre la différence du U et nous remettre à hauteur.
J’ai cette foi de bonnes raisons de penser que la semaine prochaine sera la bonne pour poser les poutres…
Affaire à suivre...

Spécial dédicasse à Kad Mérad

Mr et Mme Fly ont 3 fils ?



Abdel Yves et Ken Fly

Dans le UUUU…

Clément prépare toutes ses coupes de feuillures de réservations de fenêtres dans les U de 50 avec le même réglage sur la scie. Il n’y a plus qu’à les couper dans l’autre sens pour mettre en place les linteaux.



Mardi midi on a droit à un menu de compèt. Marie (celle de Clément) nous rejoint pour le déjeuner avec : salade de concombre, blanquette de poulet (non c’était pas du veau Clément) et tarte aux pommes ou flan en dessert, la classe, merci encore…

jeudi 11 mars 2010

La terre vue du sol

Dimanche 7 mars 2010 Fin S9. Rangs 5 à 10.

Ca commence à faire un chantier sérieux dès qu’on pose les étais.
Et ouais, déjà…


J’ai donc dû compléter mes achats de matos avec une bonne quantité d’étais, encore une dizaine de 20-4 et un compresseur pour avoir une soufflette et entretenir ma scie à ruban qui en avait bien besoin.
On est entre 7 et 12 rangs partout et donc dans les fenêtres. Le garage est terminé. On a placé les étais des ouvertures pour la partie arrière et collé les U pour couler les linteaux et faire le chaînage.


La semaine prochaine, on finira les hauteurs de la partie maison pour être à 12 rangs partout, donc à 3m et avec tous les étais en place pour les linteaux.
Pas mal de temps comme d’habitude consacré à la coordination et un nouveau changement de forfait SFR que je ne cesse d’exploser…
Les livraisons doivent se succéder et on reçoit jeudi prochain les IPN et le douglas pour faire la structure de l’étage.
Deux IPN HEA de 6,6m en section de 230/240mm et un de 4,50m pour la trémie (ça commence à causer quand tu les vois ces trucs là) et 35 solives de 4,50m en 230/75mm.
Avant de poser tout ça il faut qu’on coule tous les linteaux, la poutre de notre chambre qui fait 4m et les 8 poteaux (4 qui seront repris dans le chaînage du deuxième et 4 pour reprendre la pression des IPN). Ca va déjà faire quelques bétonnières. Je ne suis pas convaincu qu’on trouve le temps de gérer tout ça dans la semaine mais on va essayer. La structure du plancher risque donc de se faire plutôt semaine 11.
Il faut qu’on prépare aussi tous les empoutrements pour 1 côté des solives dans les pignons, l’autre côté se loge dans la partie femelle des IPN et sera tenue par des tire-fonds contre des équerres soudées au fond de l’IPN.
Voilà, encore du mail pour la semaine 10.
N’oublions que tout ça n’a vraiment commencé que le 11/01 et que mine de rien, on avance carrément bien pour le moment.

Ensoleillement du pignon ouest.

Dimanche 28 février

Les vacances de février seront derrière nous demain. Le rythme à été plus cool ces 2 dernières semaines et on a profité un peu plus de nos enfants avec 2 WE prolongés. La cadence à un peu baissé entre les absences et le temps mais on s’est mieux installé pour pouvoir travailler dans de bonnes conditions malgré la pluie en se faisant une belle tente sanglée sur les palettes.

On a dépoté mercredi notre deuxième camion de briques. Le premier à donc été écoulé en 2 semaines. La semaine prochaine ça devrait pas mal avancer. Tout est prêt, on a échafaudé et on va vers l’étage. Les IPN et les solives pour le plancher seront livrés semaine 10.
Let’s go…

S7 S8: 1er camion, rangs 1 à 5.

Voilà ce qu’on à fait avec grand plaisir semaine 7.

Des poteaux dans les angles


Il faut déjà penser aux fenêtres et aux hauteurs d’allège.


On fait du super boulot avec la scie à ruban de compèt…



Ca grimpe, ça grimpe...


Le poteau central de la façade.


On fait les retouches de casse dans les briques avec du chaux chanvre pour ne pas perdre en performances thermiques.

mardi 9 mars 2010

22/02/2010 Maçonnerie roulée


Ca roule donc et c’est avec cet engin là qu’on encole, d’où le nom.
On se fait donc à la maçonnerie roulée de la brique monomur avec Clément et on aime bien. Pas de soucis de niveau ou si peu que ça avance sans trop se poser de questions.
Demain on vide déjà la deuxième semi (env 25T) alors qu’on a commencé à poser la première brique jeudi de la semaine d’avant avec Alain qui est venu faire le démarrage. Ca dépote mais voilà un petit retour sur l'histoire...


Terre rouge.
C’est donc la boite d’Alain Thébaut. Tout tient à cette rencontre étonnante au salon de l’habitat à Quimper. Il faut savoir qu’à ce moment là, on entre au salon avec l’idée de faire une maison en paille (ça reste un excellent concept) et parmi nos divers rencontres, on fait la connaissance d’Alain qui construit exclusivement en brique Bellenberg (il est conseillé technique pour la marque) et fait son job de commercial. On passe une bonne heure et demie à causer et on est séduit d’abord par l’envie du bonhomme. Un point de vue qui tient la route, une approche qui nous plait et bien sûr un produit qui nous convient puisque dans la gamme Bellenberg, il y a une brique de 49cm pour faire des maisons passives.
L’idée fait son chemin et le projet mûri donc autour de ce produit là…
Depuis, un bon paquet de coups de fils à Alain et une disponibilité remarquable pour les tas de conseils dont peut avoir besoin un autoconstructeur comme moi. Je fais aussi une visite de chantier en cours à St Nazaire pour enfoncer le clou. Je suis convaincu.
Les idées fusent pour toutes sortes d’améliorations dans les techniques de mise en œuvre, notamment en ce qui est des ruptures de ponts thermiques, l’allergie des maisons passives.
Bref une rencontre décisive, et aujourd’hui on y est.


C’est donc lui qui fait le démarrage sur tout le périmètre de la maison pour avoir un premier rang nickel posé sur une arrase de mortier qui reprend les écarts de niveaux. Ensuite il peut nous laisser ensuite comme des grands. Ca ka woulé...

Depuis, on a maçonné 5 jours à une moyenne de 7 palettes jours, il a donc fallu rapidement envisager la livraison du deuxième camion. C’est pour demain matin, j’ai eu le temps de familiariser avec le manuscopique depuis. Même si j’ai réussi à benner une palette dans une mauvaise manip, ça devrait aller pour demain.

Clems touch


Bien dans les couleurs au p'tit matin.
Sur les prochaines, les mimosas seront en fleurs...

Spécial dédicace. Allo...



En référence au commentaire de Clément sur le message d’avant, une preuve évidente du temps que je passe au téléphone avec ce collage raté…
Un appel que je n’aurai pas dû prendre ou alors ne pas mettre de colle pour arriver à la marque.
Là, c'est sec!!!
